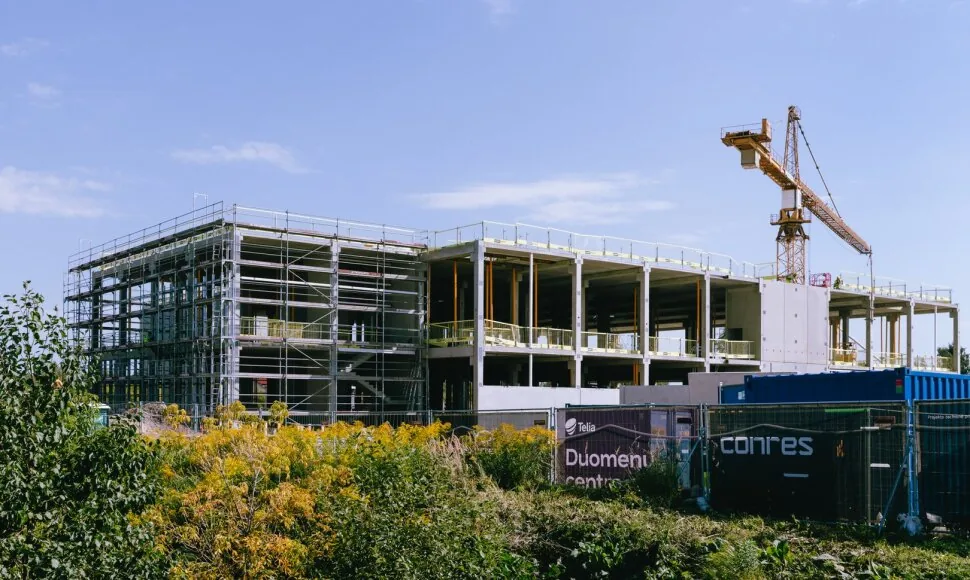

Vilniaus rajone, Raisteniškėse, statomas naujas „Telia“ duomenų centras pasiekė svarbų etapą – baigti pagrindiniai pastato konstrukcijų darbai.
Ant statomo objekto jau iškeltas tradicinis vainikas, žymintis pagrindinių konstrukcijų statybos pabaigą.
Projektas pradėtas įgyvendinti šių metų kovą, kai Raisteniškėse buvo įkastas simbolinis akmuo. Vos per kiek daugiau nei pusmetį būsimas duomenų centras jau įgavo pagrindinę savo formą.
Į naująjį objektą „Telia“ investuoja 26 mln. eurų.
Pagal dabartinį grafiką pastato statybos turėtų būti užbaigtos 2027 metų antrąjį ketvirtį.
Tačiau tai dar nereikš, kad duomenų centras iš karto pradės veikti.
Baigus statybas prasidės sudėtingos inžinerinės ir IT infrastruktūros montavimas bei testavimas. Šiuos darbus planuojama užbaigti 2028 metų pabaigoje – tuomet naujasis centras turėtų būti pasirengęs priimti pirmuosius klientus.
Naujas objektas taps trečiuoju „Telia“ duomenų centru Lietuvoje.
Šiuo metu bendrovė valdo du Vilniuje veikiančius duomenų centrus, kurių bendra galia siekia apie 2 MW.
Raisteniškėse statomo centro pradinis pajėgumas taip pat sieks 2 MW.
Tai reiškia, kad pradėjus veikti naujam objektui bendri „Telia“ duomenų centrų pajėgumai Lietuvoje iš karto padvigubės.
Tačiau 2 MW bus tik pradžia.
Projektas parengtas taip, kad ateityje Raisteniškių duomenų centro galią būtų galima padidinti iki 8 MW.
Palyginimui, šiuo metu visų Lietuvoje veikiančių duomenų centrų bendras pajėgumas siekia apie 12 MW.
Todėl iki visos numatytos 8 MW galios išplėstas Raisteniškių centras taptų itin reikšminga Lietuvos duomenų centrų infrastruktūros dalimi.
Pirmajame etape centre numatyta daugiau kaip 400 serverių spintų.
Pats pastatas projektuojamas moduliniu principu, todėl augant duomenų saugojimo ir skaičiavimo galios poreikiui jį bus galima plėsti.
Ankstesniuose projekto planuose numatyta galimybė ateityje serverių spintų skaičių padidinti iki maždaug 800.
Naujasis centras neveiks kaip atskira sala.
Jis bus sujungtas nuosavu optinio ryšio žiedu su dviem jau veikiančiais „Telia“ duomenų centrais Vilniuje.
Ryšį užtikrins dvi nepriklausomos optinio ryšio trasos, į objektą ateinančios iš skirtingų geografinių krypčių. Toks sprendimas reikalingas tam, kad vienos linijos gedimo atveju duomenų srautas galėtų būti nukreiptas kitu keliu.
Visi trys centrai taip sudarys vieną aukšto patikimumo infrastruktūros tinklą.
Didelis dėmesys skiriamas ir paties objekto atsparumui.
Duomenų centrą planuojama sertifikuoti pagal tarptautinį „Tier III“ patikimumo standartą.
Toks lygis reiškia, kad svarbiausi infrastruktūros komponentai projektuojami su rezervu, o dalį sistemų galima prižiūrėti ar remontuoti nenutraukiant viso centro veiklos.
Centre taip pat bus įrengta speciali „Argonite“ priešgaisrinė sistema.
Kilus gaisrui ji naudoja inertinių dujų mišinį, todėl ugnį galima slopinti vandeniu neapliejant ir nepažeidžiant brangios serverių bei kitos IT įrangos.
Dar viena įdomi projekto dalis susijusi su energija.
„Telia“ anksčiau skelbė, kad naujasis centras naudos tik iš atsinaujinančių šaltinių gaunamą elektros energiją.
Ant pastato ir šalia jo planuojamos saulės elektrinės, kurios per metus turėtų pagaminti apie 1 GWh elektros energijos.
Bus bandoma panaudoti ir tai, kas duomenų centruose paprastai laikoma atlieka – serverių išskiriamą šilumą.
Numatyta perteklinę šilumą panaudoti karštam vandeniui ruošti, o pažangios aušinimo sistemos turėtų mažinti bendras centro energijos sąnaudas.
Statybų mastą parodo ir jau panaudotų konstrukcijų kiekis.
Generalinio rangovo „Conres“ duomenimis, statant centrą sumontuota daugiau kaip 1,2 tūkst. gelžbetoninių konstrukcijų, tarp jų – 108 kolonos.
Bendras statybose panaudoto betono kiekis jau viršijo 900 kubinių metrų.
„Telia“ technologijų ir skaitmeninės transformacijos vadovo Vyginto Domarko teigimu, tokios infrastruktūros poreikis sparčiai didėja augant duomenų apdorojimo ir skaičiavimo galios paklausai.
Tam įtakos turi debesijos paslaugų plėtra, verslo skaitmenizacija ir vis daugiau skaičiavimo resursų reikalaujančios naujos technologijos.
Naujasis centras statomas maždaug 2 hektarų teritorijoje Raisteniškėse, šalia magistralės Vilnius–Panevėžys.
Įgyvendinant projektą šalia magistralės taip pat bus nutiestas naujas kelias, kuris vėliau bus perduotas Vilniaus rajono savivaldybei.
Taigi rugsėjį projektas pasiekė pirmą svarbų statybų finišą, tačiau iki veiklos pradžios dar liko daugiau nei dveji metai.
Jeigu dabartinis grafikas nesikeis, pastato statybos bus baigtos 2027 metų antrąjį ketvirtį, o pirmuosius klientų duomenis naujasis centras pradės priimti 2028 metų pabaigoje.
